• 首页
  • 作文
  • 散文
  • 故事
  • 古诗
  • 短文
  • 语录
  • 写作
  • 诗歌
  • 百科
  • 知识
  • 首页
  • 作文
  • 散文
  • 故事
  • 古诗
  • 短文
  • 语录
  • 写作
  • 诗歌
  • 百科
  • 知识
首页 » 生活常识 » 帷幕先导孔灌浆方法(帷幕灌浆步骤,起什么作用)

帷幕先导孔灌浆方法(帷幕灌浆步骤,起什么作用)

分类:生活常识 日期:2022-08-30 18:33 浏览:21 次

1.帷幕灌浆有哪些步骤,起什么作用

(1)灌浆材料

灌浆主要材料为水泥、水。

1)水泥

灌浆的水泥为抗硫酸盐水泥,水泥细度应通过灌浆试验最终确定。

2)水

拌浆水的温度不得高于40℃。

(2)孔位布置

按设计间距2m及灌浆孔布置轴线,用全站仪定出实际孔位,布设控制桩依次编号。

(3)钻孔

采用地质钻机钻孔,钻机安装应平整稳固。帷幕灌浆孔的开孔孔位与设计位置的偏差不得大于10cm,施钻过程中,所有帷幕孔进行全孔测斜,如发现钻孔偏斜超过规定时,即时采取纠偏措施或采取监理人批准的补救措施。严格按照技术规范、施工图纸和监理人要求进行。

钻孔结束后,及时报请监理工程师进行孔位、深度、孔径、钻孔顺序和孔斜等项目的检查验收工作,合格后方可进行下一道工序。

(4)灌浆孔冲洗及裂隙冲洗

灌浆孔冲洗及裂隙冲洗在已搭设的钻孔平台上进行。

采用导管通入大流量水流从孔底向孔外冲洗的方法进行冲洗。冲洗水压采用80%的灌浆压力,当压力超过1MPa时,采用1MPa。

灌浆孔冲洗应冲至回水澄清后10min结束,孔内残存的沉淀物厚度不超过20cm。

若邻近有正在灌浆的孔或邻近灌浆结束不足24h时,不得进行裂隙冲洗。

灌浆孔裂隙冲洗后,该孔应立即连续进行灌浆作业,因故中断时间间隔24h的,在灌浆前重新进行裂隙冲洗。

(5)灌浆孔压水试

(6)灌浆

2.帷幕灌浆终孔的标准是什么,帷幕灌浆的施工质量应如何

帷幕终孔的标准:

(1) 帷幕灌浆采用自上而下分段灌 浆法时,在规定的压力下,当注入率不 大于1L/min时,继续灌注60min,灌 浆可以结束。

(2)采用自下而上分段灌浆法时, 当注入率不大于1L/min时,继续灌注 30min,灌浆可以结束。

帷幕灌浆的施工质量检查要点:

(1) 帷幕灌浆质量检查应以检查孔 压水试验成果为主,结合对竣工资料和 测试成果的分析,综合评定。

(2) 监理人员会同质检员对帷幕灌 浆孔的封孔质量进行抽样检查。

(3)帷幕灌浆检查孔应在下述部位 布置:① 帷幕中心线上。② 岩石破碎、断层、大孔隙等地质 条件复杂的部位。③ 末序孔注入量大的孔段附近。④ 钻孔偏斜过大、灌浆情况不正常 以及经分析资料认为对帷幕灌浆质量有 影响的部位。

(4)帷幕灌浆检查孔的数量不少于 灌浆孔总数10%, —个施工段内至少 应布置一个检查孔。其中,土石围堰部位的帷幕灌浆应结合对旋喷的钻孔取芯 进行压水检查,即在取芯孔位继续钻进,用作压水检查孔,同时适当加密一些压 水孔,使得压水检查孔的数量不少于灌 浆孔总数的10%。

(5)帷幕灌浆检查孔压水试验应在 灌浆结束后14d后进行。

(6) 帷幕灌浆检查孔压水试验应自 上而下分段卡塞进行压水试验,试验采 用单点法。压力可为灌浆压力的80%。 根据公式q=Q/(P • U计算透水率q值。

(7) 帷幕灌浆检查孔应采取岩芯计 算获得率并加以描述,同时应拍摄照片 留存。

(8) 帷灌灌浆质量压水试验检查合格 标准:升浆基床(水泥土墙)与基岩接触 段及其下一段的合格率应为100%。再 以下的各段的合格率应在90%以上,不 合格段的透水率值不超过设计规定值的 150%且不集中,灌浆质量可认为合格。 否则应由监理会同业主、设计和施工单 位商定处理方案。

3.土木在线.帷幕灌浆施工方案

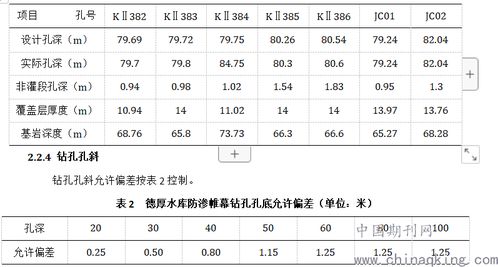

灌浆施工组织设计

1.3地质条件

K30岩溶管道(泉),发育于P2c含燧石结核灰岩中部,沿层面发育,常年有水流,在河边有两泉点,主管道出口高程370m,可见长度大于60m,主管道上游40m处另一泉点(S2),出露高程367m,连通试验证明其发育有多条和多层分支管道及倒虹吸管道,倒虹吸管道最低高程291.77m.其岩溶水径流大体由四角乡分水岭ZK-13→ZK-23→ZK-17→ZK-79→K30和S2.汇水面积1.98k㎡,一般流量9.75~132.2L/s,洪峰流量根据降水频率P=10%、P=5%,分别为18.5m3/s、21.9m3/s.

K31岩溶道系统发育于T1y2-2中厚-厚层灰岩,沿层面及NW向横张裂隙发育。出口高程381.1m,由洞口向山内呈附梯状下降至366m高程后顺层发育水平溶洞,其在深部形成多个岩溶潭,如PD-23、PD-47平硐追踪揭露的Kp-3、Kp-1、Kp-2等,长10~15m,宽3~10m,水深20~24m,其上溶洞净空高达50m左右,各岩溶潭间为裂隙型管道连通,连通试验证明在河水面以下尚有出口。其岩溶水径流大体由四角乡分水岭ZK-11→ZK-21→ZK-7→ZK-19→K31.流向S40°W,汇水面积2.0k㎡,一般流量7~30L/s,洪峰流量根据降水频率P=10%、P=5%,分别为18.7m3/s、22.2m3/s.

1.4施工用电

工地施工变电站位于思林乌江大桥右岸桥头,本标施工用电由此接入,电压等级为10kV.

施工用电由思林电站施工变电站第七回距坝肩位置50m的中端杆连接,距离施工用变压器240m左右(两台施工变压器布置在右岸1#公路K1+400~K1+600段下方),低压侧距工作面约400m(K30、K31两个工作面跨江线路长度约800m长)。

1.5招标工程范围与内容

1.5.1灌浆工程

主要针对K30、K31处理洞内岩溶管道进行处理,采取大孔径钻孔回填混凝土、回填砂浆、回填碎石等,同时对溶洞周边进行灌浆处理。施工过程中,应根据钻灌情况对灌浆范围、灌浆孔布置及底线进行调整。

1.5.2临时设施工程

(1)本标所需要的临时施工道路、生产及生活用房、风、水、电及通讯系统的修建和维护(发包人提供者除外);

(2)由承包人负责承包人承建的本标施工供电设施的施工、运行及维护;

(3)本标范围内的施工期生活供水、排水及卫生系统;

(4)本标范围内的安全文明施工及环境保护措施;

(5)招标文件和图纸包含的其他工程项目。

帷幕先导孔灌浆有哪些方法

相关推荐:
  • 火山之国和千岛之国,是哪个国家?(高山之国是哪里千岛之国是哪里)
  • 怎样炒青菜好吃(怎样炒的青菜好吃)
  • 蘑菇放冰箱长白毛还能吃吗(蘑菇放冰箱里长白毛能吃吗)
  • 床上跑了一只蟑螂还可以睡吗(赤拟谷盗怎么会跑床上)
  • 鲜百合与什么煲汤最好?(新鲜百合和什么煲汤好)
上一篇:叶(关于叶的成语故事) 下一篇:我的梦想作文开头排比句(求解答,我的梦想作文排比开头,不限字数)

相关推荐

火山之国和千岛之国,是哪个国家?(高山之国是哪里千岛之国是哪里)
怎样炒青菜好吃(怎样炒的青菜好吃)
蘑菇放冰箱长白毛还能吃吗(蘑菇放冰箱里长白毛能吃吗)
床上跑了一只蟑螂还可以睡吗(赤拟谷盗怎么会跑床上)
鲜百合与什么煲汤最好?(新鲜百合和什么煲汤好)
抽了发霉的香烟怎么办(香烟发霉)
酒精可以带上高铁不(酒精凝胶可以带上高铁)
成龙个人所有资料?(成龙个人资料简介详解)
要是判断蚕是不是昆虫是看它是飞蛾还是蚕宝宝呢
我国国我国全民国家安全教育日是哪一天
潮流时尚 写作素材 创新创业
生活常识 策划方案 安全知识
自考专业 家居生活 三农创业
励志故事 时尚穿搭 星座知识
热门分类

声明:本网站尊重并保护知识产权,根据《信息网络传播权保护条例》,如果我们转载的作品侵犯了您的权利,请在一个月内通知我们,我们会及时删除。
 蜀ICP备2020033479号-4  Copyright © 2016  学习鸟. 页面生成时间:2.609秒

返回顶部
