主要要求:
1.材料要求
土:宜优先利用基槽中挖出的土,但不得含有有机杂质。使用前应过筛,其粒径不大于50mm。含水率应符合规定。
2.机具要求
有木夯、蛙式打夯机、手推车、筛子(孔40~60mm)、木耙、铁锹(尖头及平头)、2m靠尺、胶皮管、小线和木折尺等。
3.作业条件要求
(1)回填前,应对基础、箱型基础墙或地下防水层、保护层等进行检查验收。并要办好隐检手
续。其基础混凝土强度应达到规定的要求,方可进行回填土。
(2)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等合理确定填方土料含水
率控制范围、虚铺厚度和压实遍数等参数;主要回填土方工程,其参数应通压实试验来确定。
(3)房心和管沟的回填,应在完成上下水管道的安装或管沟墙间加固后再进行。并将沟槽、地
坪上的积水和有机物等清理干净。
(4)施工前,应抄平做好水平标志,如在基坑(槽)或管沟边坡上,每隔3m钉上水平橛;室内和散水的边墙上弹水平线或在地墙上钉上标高控制木桩。
4,操作工艺
工艺流程:
基坑(槽)底清理→检验土质→分层铺土、耙平→夯打密实→找平验收
(1)填土前应将基坑(槽)底的垃圾杂物等清理干净;肥槽回填,必须清理到基础底面标高,
将回落的松散土、砂浆、石子等清除干净。
(2)检验回填土的含水率是否在控制范围内,如含水率偏高,可采用翻松、晾晒或均匀掺入干
土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。
(3)回填土应分层铺摊。每层铺土厚长应根据土质、密实度要求和机具性能确定。一般蛙式打
夯机每层铺土厚度为200~250mm;人工打夯不大于200mm。每层铺摊后,随之耙平。

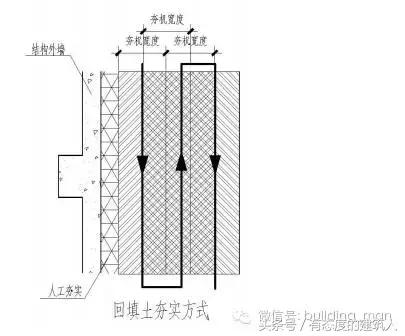

(4)回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。并且严
禁用水浇使土下沉的所谓“水夯‘法。
(5)深浅两基坑(槽)相连时,应先填夯深基坑;填至浅基坑标高时,再与浅基坑一起填夯。

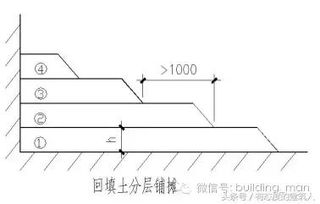

如必须分段填夯时,交接处应填成阶梯形。上下层错缝距离不小于1.0m。
(6)基坑(槽)回填应在相对两侧或四周同时进行。基础墙两侧标高不可相差太多,以免把墙
挤歪;较长的管沟墙,应采用内部加支撑的措施。
(7)回填房心及管沟时,为防止管道中心线位移或损坏管道时,应用人工先在管子两侧填土夯
实;并应由管道两边同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。在抹带接口处,防腐绝缘层或电缆周围,应回填细粒料。
(8)回填土每层填实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再
进行上一层的铺土。填土全部完成后,应进行表面拉线找平,凡高出允许偏差的地方,
及时依线铲平;凡低于标准高程的地方应补土夯实。
(9)雨、冬期施工
1)基坑(槽)或管沟的回填应连续进行,尽快完成。施工中应防止地面水流入基坑(槽)内,
以免边坡塌方或基土遭到破坏。现场应有防雨排水措施。
2)冬期回填土每层铺土厚度应比常温施工时减少20%~50%,其中冻土块体积不得超过填土总
体积的15%,其粒径不得大于150mm。铺填冻土块应均匀分布,逐层压(夯)实。管沟底至管顶0.5m范围内不得用含有冻土块的土回填。室内房心、基坑(槽)或管沟不得用含冻土块的土回填。回填土工作应连续进行,防止基土或已填土层受冻。并应及时采取防冻措施。
参考资料 希望可以帮到你 一、材料要求: 1.土:3000m3普通土,使用前过筛粒径<50mm,无垃圾杂质。
2.消石灰粉:300吨。 二、主要机具: 蛙式打夯机2台,手推车6台,筛子(孔径40-60mm),木耙、铁锹(尖头与平头),2m靠尺,胶皮管,小线和木折尺等。
三、作业条件: 1.基槽回填:基槽回填土2800m3,土料种类为2:8灰土(体积比)。回填前对基础及防水层、防水保护层进行检查验收,并办好隐检手续,做好水平标志,在边坡上每隔3m钉上水平橛。
2.房心回填土:在完成上下水、煤气的管道安装和管沟墙间加固后,再进行回填。房心回填土680m3,土料种类3:7灰土(体积比)。
回填前在室内墙面上弹好水平控制线。 四、操作工艺: 1.工艺流程: 基槽地坪清理→检验土质→分层铺土耙平→夯打密实→检验密实度→修整找平→验收 2.施工方法: (1)填土前应将基槽底或地坪上的垃圾等杂物清理干净。
(2)检验回填土的质量有无杂物,粒径<50mm,含水量偏高的土可采用翻松,晾晒或均匀掺入干土等措施。如含水量偏低(用手攥紧不成团),可采用预先洒水润湿等措施。
(3)回填土拌合应均匀,基坑回填采用两袋石灰与八袋土的比例拌合,房心回填土采用三袋石灰与七袋土拌合。 (4)回填土分层铺摊,分层铺土厚度20-25cm,每层铺摊后,随之耙平。
(5)每层回填土夯打三至四遍,打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉,严禁“水夯”法。 (6)基坑回填土由东侧向西侧逐推进回填,填至高度为±0.000下0.9m,房心回填时,由四周窗井向室内御土,填至高度为45cm。
(7)回填房心及管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实,并由管道两侧同时进行。 (8)回填土每层填土夯实后,按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层铺土(取样实验由实验员完成),并通知技术部门符合要求后,方可进行下道工序。
(9)修整找平:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平,凡低于标准高程的地方,应补土夯实。 (10)雨季施工:基坑回填土层或将表面压光并做成5%坡势,以利排水。
施工时应有防雨措施,基坑四周围彻筑20cm高防水墙(回填土工程尽量赶在雨季到来前完成)。 五、质量标准及成品保护措施: 1.回填土料应符合设计要求,即基槽为2:8灰土,房心为3:7灰土。
2.回填土必须按规定分层夯实,不得超过规定厚度,管道下部按标准要求回填。 3.允许偏差: 项 次 项 目 允许偏差(mm) 检验方法 1 顶面标高 +,-50 拉线尺量检查 2 表面平整度 20 2m靠尺 4.成品保护措施:施工时,对定位标准桩、轴线引桩、标准水准点,填运土时不得碰撞,一但碰撞应立即通知技术部门进行校正。
夜间施工时应合理安排施工顺序,没有足够的照明设施防止辅填超厚,管沟中的管线肥槽内伸出的各种管线,均应妥善保护,再按规定回填土料,不得碰坏。基础回填土应在地下室外墙砼达到一定强度后,不致因填土而损坏墙面。
六、应注意的问题及安全注意事项: 1.未按要求测定土的干密度,不得使用。试验报告要注明土料种类试验日期,试验结论及试验人员签字,未达到要求部位应有处理方法和复验结果。
2.施工期间施工人员严禁饮酒、打闹。须戴安全帽,防护手套,按要求正确使用施工机械。
3.填土时,御土范围内下部严禁站人、过人,现场杂物及时清理。
回填挖掘空间至开挖前地面水平用的肥槽土。肥槽土是为了施工的方便而在要求的基础上多挖出来的土方。而肥槽土一般在完成回填后会有所剩余,剩余的土方都被作为土建垃圾运出或另作他用。
土方回填,是建筑工程的填土,主要有地基填土、基坑(槽)或管沟回填、室内地坪回填、室外场地回填平整等。
对地下设施工程(如地下结构物、沟渠、管线沟等)的两侧或四周及上部的回填土,应先对地下工程进行各项检查,办理验收手续后方可回填。
扩展资料:
施工方法
(1)毛石混凝土的厚度不宜小于400毫米。浇筑时,应先铺一层8~15厘米厚混凝土打底,再铺上毛石,毛石插入混凝土约一半后,再灌混凝土,填满所有空隙,再逐层铺砌毛石和浇筑混凝土,直至基础顶面,保持毛石顶部有不少于10厘米厚的混凝土覆盖层。
所掺加毛石数量应控制不超过基础体积的25%。如果是在钢筋混凝土基础内放置毛石,可以先用绑丝将毛石吊在钢筋上再浇灌混凝土。
(2)毛石铺放应均匀排列,使大面向下,小面向上,毛石间距一般不小于10厘米,离开模板或槽壁距离不小于15厘米。
(3)对于阶梯形基础,每一阶高内应整分浇筑层,并有二排毛石,每阶表面要基本抹平;对于锥形基础,应注意保持斜面坡度的正确与平整,毛石不露于混凝土表面。
